화기작업허가서 작성방법:
가스측정·화재감시자·잔불 확인

화기작업허가서 작성방법: 화기작업허가서: 화기작업 전 격리와 가연물 관리, 가스측정 기록, 화재감시자 배치, 작업 종료 뒤 잔불 확인까지 정리합니다.

최종 수정

이과장의 안전자료실 - 화기작업허가서 작성방법: 가스측정·화재감시자·잔불 확인 현장 일러스트

용접기와 소화기가 있다고 바로 화기작업을 시작할 수 있는 것은 아닙니다. 불티가 떨어질 곳, 배관 안에 남은 물질, 주변 가연물, 작업 종료 뒤 숨어 있는 불씨까지 허가 전에 확인해야 합니다.

화기작업허가가 필요한 범위를 먼저 정한다

용접·용단만 보지 말고 연삭, 가열, 토치, 불꽃이나 고온 표면을 만드는 작업을 사업장 절차에 포함합니다. 작업 장소에 인화성 액체·증기·가스 또는 가연물이 있거나 배관·탱크를 개방한다면 작업범위와 격리방법을 먼저 특정합니다.

산업안전보건기준에 관한 규칙 제241조는 화재위험작업 전 위험물질 확인, 인근 가연물의 제거·방호, 소화기구, 불꽃·불티 비산방지, 환기와 교육 등을 요구합니다. 작업내용·일시·안전점검과 조치사항도 작업장에 게시해야 합니다.

허가 전 현장 확인 순서

  1. 설비와 물질 확인: 배관·탱크의 내용물, 세정·치환 여부, 연결된 계통과 누출 가능성을 확인합니다.
  2. 에너지 격리: 밸브 닫힘만 믿지 말고 차단·잠금·블라인드·배출 등 작업에 맞는 격리를 정합니다.
  3. 가연물 관리: 이동 가능한 것은 제거하고, 제거할 수 없는 것은 불티받이·방염포 등 적합한 방법으로 보호합니다.
  4. 가스측정: 작업 위치와 저부·상부, 배관 개방부 등 물질 특성을 고려해 측정점을 정하고 측정자·기기·시간·값을 기록합니다.
  5. 소방·대피: 소화기구, 경보, 피난로, 비상연락, 작업중지 조건을 확인합니다.

산소는 환기용으로 쓰지 않습니다. 가스측정 합격기준과 재측정 주기는 취급물질, 공정, 측정기 성능과 사업장 절차에 맞춰 정합니다. 모든 화기작업에 똑같은 측정 간격을 법정 숫자라고 쓰는 방식은 피합니다.

화재감시자는 소화기 옆에 서 있는 사람이 아니다

규칙 제241조의2는 작업반경 11미터 이내에 건물구조 자체나 내부에 가연물이 있는 경우 등 정해진 조건에서 화재감시자를 배치하도록 합니다. 바닥 아래나 벽 반대편 가연물이 열에 노출되는 경우도 확인 대상입니다. 같은 장소에서 상시·반복하는 작업의 예외는 조문상 경보·소화설비 조건까지 함께 봐야 합니다.

  • 작업구역과 불티가 이동할 수 있는 사각지대를 볼 수 있는 위치
  • 용접 작업 외 다른 업무를 동시에 맡기지 않는 운영
  • 이상 시 즉시 작업을 멈추게 할 수 있는 연락수단
  • 초기소화와 경보·대피 방법에 대한 사전 교육
  • 종료 뒤 잔불 확인 범위와 인계 대상

잔불 확인은 ‘작업 종료’와 따로 기록한다

토치 불을 끈 시각과 화재위험이 사라진 시각은 다를 수 있습니다. 케이블트레이, 보온재 틈, 배수구, 천장·벽체 반대편, 하부층에 불티가 들어갔는지 확인하고, 사업장 절차가 정한 감시시간 동안 상태를 기록합니다. 법령에 없는 한 가지 시간을 모든 현장 공통기준이라고 단정하기보다 재료와 구조에 따라 감시계획을 정합니다.

허가서 칸작성 예시
작업범위2층 펌프 P-204 토출배관 플랜지 교체를 위한 절단·용접
격리상·하류 차단, 잔압 제거, 배출 완료, 잠금번호 기록
측정측정자·기기번호·교정상태·측정점·시간·값
감시화재감시자 성명·위치·연락수단·감시 종료시각
종료불씨·연기·열원 없음, 방호 복구, 주변공정 인계

공통 허가와 화기 전용 확인란은 안전작업허가서 무료 엑셀 양식을 활용하고, 허가 운영 전체는 안전작업허가서 작성방법에서 확인하세요.

화기작업허가서 작성예시: 측정 전 보류부터 종료 인계까지

아래는 가상 교육용 작성예시입니다. 생산동 철제 지지대의 용접 보수 상황을 가정했습니다. 실제 허가서, 가스측정 성적서나 작업 승인 기록이 아닙니다. 현장에서는 설비·물질·주변 공정과 사업장 허가 절차에 맞춰 항목을 추가합니다.

작업범위와 사전 조치 기록

  • 작업범위: 생산동 지정 지지대의 용접 보수. 인접 배관 절단과 설비 내부 진입은 이번 범위에서 제외. 범위가 바뀌면 작업을 멈추고 허가 조건 재검토.
  • 주변 조건: 하부에 포장재가 있고 벽 관통부가 인접한 상황. 포장재 반출 여부와 벽 반대편의 가연물·불티 이동 경로를 현장 확인 항목으로 등록.
  • 격리 기록: 연결 설비와 에너지원, 차단 위치, 잠금 식별번호, 잔류에너지 확인 결과를 별도 격리 기록과 연결. 해당 여부를 확인하지 않은 항목은 ‘해당 없음’으로 처리하지 않음.

가스측정란의 보류 기록

작성 문장 예시: “측정 대상 물질 및 측정점 선정 미완료. 측정 결과 미확인으로 허가 보류. 공정 담당자가 물질 정보와 인접 작업을 확인한 후 측정 담당자가 기기 적합성·상태를 점검하고 측정한다.”

측정을 마친 실제 기록에는 측정점, 물질명, 시각, 단위가 포함된 실측값, 기기 식별번호, 측정자와 적용 판정기준을 남깁니다. 교육용 숫자를 복사해 넣거나 ‘정상’만 쓰지 않습니다. 환기 중단, 누출 의심, 작업 위치 변경 등 재평가 조건도 허가서에 연결합니다.

화재감시와 변경 시 작업중지 기록

감시계획 작성 예시: “작업면·하부·벽 반대편의 관찰 범위를 지정하고, 한 위치에서 확인할 수 없는 구역은 추가 감시방법을 정한다. 감시 담당 역할과 연락수단을 허가서에 기재한다. 감시 공백이나 방호물 이탈이 생기면 작업을 중지하고 허가 담당자에게 알린다.”

변경 기록 예시: “인접 구역에 포장재가 새로 반입된 상황을 가정. 용접 보류 → 반입 경로와 불티 노출 범위 재확인 → 가연물 조치 및 감시계획 재검토 → 현장 확인·허가 절차 완료 후 재개 여부 결정.” TBM 참석 서명만으로 허가 조건이 충족됐다고 처리하지 않습니다.

종료와 인계란 구분

기록란을 ‘화기 사용 종료’, ‘잔불 감시·재확인’, ‘설비 복구 및 인계’로 구분합니다. 각 칸에는 실제 확인 시각, 확인 위치, 관찰 결과, 남은 조치와 인계받은 담당자를 적습니다. 감시 중인 상태에서 최종 종료로 표시하지 않으며, 확인하지 않은 구역은 미확인으로 남기고 인계합니다. 감시시간은 이 예시의 임의 숫자로 정하지 않습니다.

빈 서식은 안전작업허가서 엑셀, 작업 전 공유 문장은 제조업 TBM 작업별 작성예시에서 확인할 수 있습니다.

작성예시 PDF 다운로드

가상 교육용 작성예시 PDF 받기 (v1.0)

2026-09-09 제작 · 정적 PDF · 현장 교육 및 내부 참고용. 실제 승인·측정·정산 증빙이 아닙니다. 출처 표시 후 내부 배포 가능하며 파일 재판매는 허용하지 않습니다. 편집은 본문에 연결한 기존 엑셀 양식을 이용하세요.

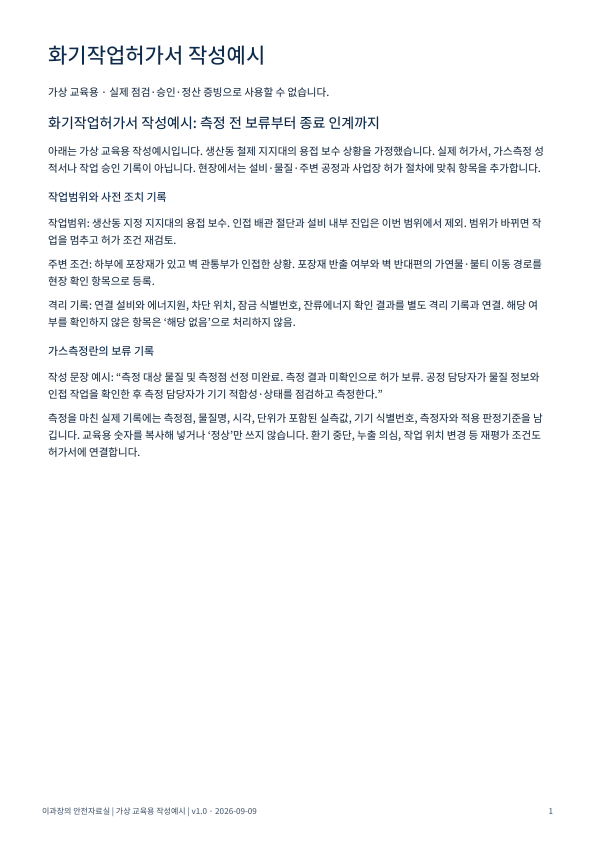

PDF 첫 페이지 미리보기
가상 교육용 작성예시 PDF 첫 페이지 · 화기작업허가서 · 화기작업허가서 작성방법

※ 최종 확인일: 2026년 8월 19일. 화기작업의 장소·물질·구조와 PSM 대상 여부에 따라 추가 조치가 달라질 수 있습니다.

공식 참고자료

화기작업허가서 작성방법 현장 적용 체크

화기작업허가서 작성방법에서 가장 먼저 채울 칸은 용접기 정보가 아니라 불티가 떨어질 곳입니다. 허가서를 쓰기 전에 작업 위치 아래층, 벽 반대편, 열린 배관과 탱크 안쪽을 직접 확인하고, 그 결과를 작업 범위와 격리 방법 칸에 먼저 적어 보세요.

  • 작업 범위: 용접·용단 외에 연삭, 가열, 토치 작업까지 허가 대상에 넣었는지 봅니다.
  • 가연물 조치: 주변 가연물을 치우거나 방화포로 덮고, 틈과 관통부를 막았는지 확인합니다.
  • 가스 측정: 배관이나 탱크 주변이라면 작업 전 가스 농도를 측정하고, 기준을 넘으면 보류로 적는지 살핍니다.
  • 화재감시자: 감시자가 다른 일에 불려 가지 않고 작업 종료 후까지 자리를 지키는지 봅니다.

화기작업허가서 작성방법에서 작업 종료와 잔불 확인은 따로 기록합니다. 화재위험작업의 조치 기준은 본문에 연결한 규칙 조문과 공단 참고자료를 확인하세요.

화기작업허가서 작성방법 점검 기록에 남길 내용

허가서에는 측정한 가스 종류와 농도, 측정 위치와 시각, 측정자를 적고, 기준을 넘어 보류한 경우에는 보류 사유와 다시 측정한 결과를 이어서 남깁니다. 화재감시자는 이름과 감시 시작·종료 시각, 감시 범위를 적어 감시 공백이 없었는지 나중에 확인할 수 있게 합니다.

화기작업허가서 작성방법에 따라 작업 중 조건이 바뀌어 작업을 멈췄다면 멈춘 시각과 이유, 재개 전에 다시 확인한 내용을 기록합니다. 종료 뒤에는 잔불을 확인한 구역과 시각, 인계받은 사람을 따로 적어 허가서를 닫습니다. 확인하지 못한 구역이 있다면 그 사실과 후속 확인 계획도 함께 남깁니다.

화기작업허가서 작성방법 검토 회의에서 확인할 질문

  • 작업 위치 아래층과 벽 반대편의 가연물을 누가 확인했는가?
  • 배관이나 탱크 안에 인화성 물질이 남아 있지 않은가?
  • 가스 농도가 기준을 넘으면 누가 작업을 보류시키는가?
  • 화재감시자가 작업 종료 후 얼마나 머무르는지 정했는가?
  • 잔불을 확인한 뒤 현장을 누구에게 인계하는가?

회의에서는 작업자와 화재감시자가 함께 허가서를 읽고, 감시자가 자기가 볼 범위를 손으로 가리키게 하세요. 감시 범위에 보이지 않는 구역이 있다면 추가 감시자를 두거나 작업 위치를 바꿉니다. 작업 위치를 바꿨다면 바뀐 위치를 허가서에 다시 적고 감시 범위도 새로 정합니다.

화기작업허가서 작성방법을 운영하며 모은 보류·중지 기록은 화기작업이 자주 위험해지는 장소를 알려 줍니다. 그런 장소는 전용 작업 구역을 만들거나 사전 방호를 상시 설치하는 방안을 검토하세요. 개선 방안을 정했다면 담당자와 완료 예정일을 적어 추적하세요.

가연물과 유증기, 점화원을 한 줄로 평가하는 방법은 화재·폭발 위험성평가 작성 예시에서 볼 수 있고, 연료탱크 주변에서 산소절단을 하다 폭발한 사고의 경과는 암롤트럭 연료탱크 절단 폭발 사례에 정리했습니다.

화기작업허가서 작성방법 적용 전 최종 확인

허가서 양식을 바꾸기 전에는 화기작업허가서 작성방법에 인용한 규칙과 공단 자료의 최신판을 확인하고, 보류·중지·종료 칸이 서로 구분돼 있는지 다시 봅니다. 칸이 합쳐져 있다면 잔불 확인을 따로 적을 수 있게 고치세요. 양식을 고친 날짜와 이유는 양식 하단에 적어 둡니다.

최종 확인은 승인권자가 작업 위치에서 가연물 조치, 가스 측정 결과, 화재감시자 배치를 직접 보는 방식으로 합니다. 하나라도 확인되지 않으면 서명을 미루고, 보완을 마친 시각을 허가서에 적은 뒤 승인합니다. 서명 뒤에도 순회 확인을 합니다.
